张家口发电公司打响“迎峰度冬”能源保供攻坚战
来源:张家口发电公司
作者:马威 王晓明
日期:2025-11-07

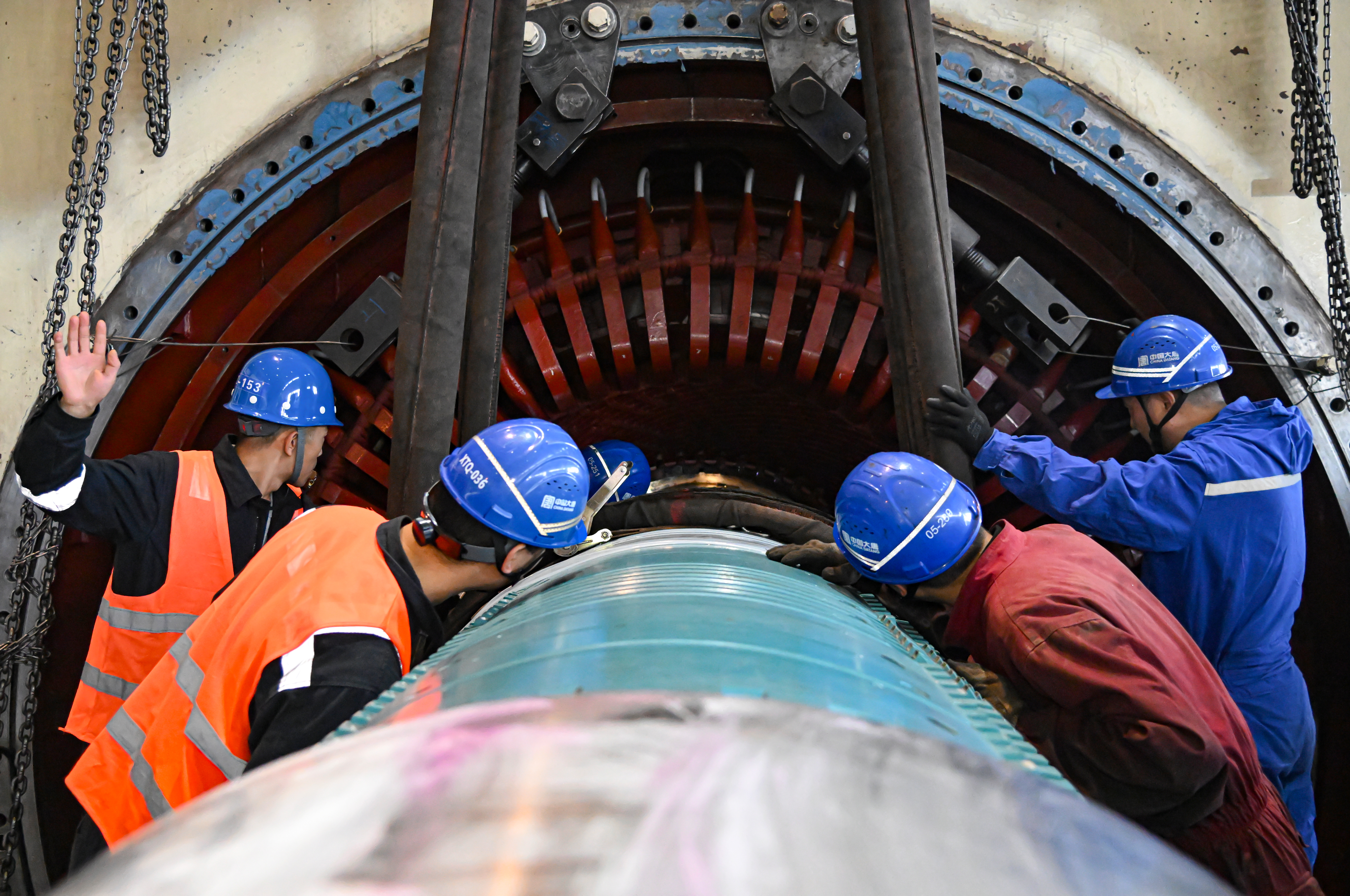

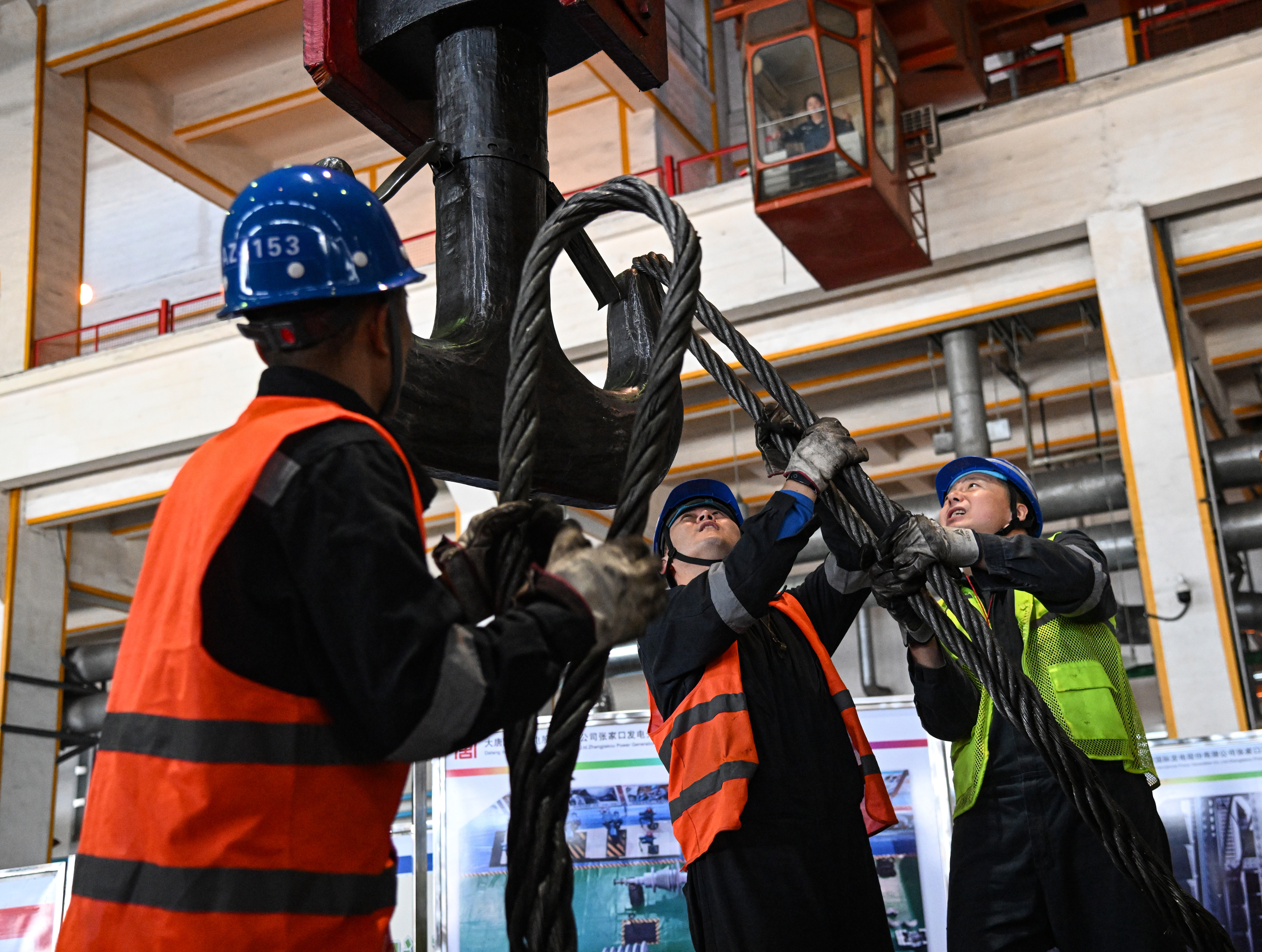

本网讯 近日,张家口发电公司5号机组A级检修现场,核心设备发电机转子一次成功回装就位,较原定计划提前两天完成。这一关键节点的突破,为整个检修工作的圆满收官奠定了坚实基础。

本次检修主要涵盖汽轮机本体大修、发电机本体大修、锅炉受热面防磨防爆检查、空预器换热元件改造、烟风系统治漏、脱硫系统大修等重点工作,共规划检修项目577项。全体人员紧抓工期、严控质量,全力保障修后机组性能实现新飞跃,以更健康、更强劲的状态投入运行,为迎战冬季用电高峰、保障能源稳定供应、打赢“迎峰度冬”攻坚战奠定坚实基础。
